소프트웨어 프로젝트 기간 확률 추정 프레임워크
초록
본 논문은 소프트웨어 설계 프로젝트의 불확실성을 정량화하기 위해 확률적 모델과 몬테카를로 시뮬레이션을 결합한 프레임워크를 제시한다. 과거 프로젝트 데이터베이스를 활용해 초기 추정치를 보정하고, 전체 프로젝트 기간에 대한 불확실성 전파를 계산함으로써 관리자가 의사결정 시 위험을 체계적으로 평가할 수 있게 한다.
상세 분석

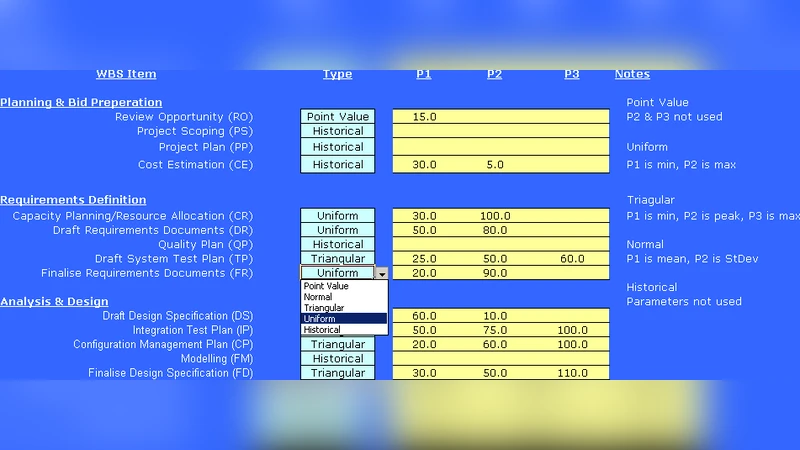

이 연구는 소프트웨어 개발 과정에서 흔히 발생하는 추정 불확실성을 정량적·정성적으로 다루기 위해 두 가지 핵심 요소를 결합한다. 첫 번째는 불확실성을 확률분포 형태로 표현하는 모델링 단계이다. 작업별 노력(인력·시간)을 정규분포, 삼각분포, 베타분포 등 적절한 확률분포로 매핑함으로써 전문가 의견이나 과거 데이터에서 도출된 변동성을 그대로 반영한다. 두 번째는 이러한 확률적 입력을 기반으로 전체 프로젝트 일정에 대한 불확실성을 전파하는 몬테카를로 시뮬레이션이다. 시뮬레이션은 수천 번의 반복 실행을 통해 각 작업의 실제 소요시간 샘플을 생성하고, 작업 간 의존관계와 일정 제약을 적용해 전체 프로젝트 완성 시점을 추정한다. 결과는 누적 분포 함수(CDF) 형태로 제공되어 특정 기간 내에 프로젝트가 완료될 확률을 직관적으로 파악할 수 있다.
프레임워크는 또한 히스토리 데이터베이스와 연동된다. 과거 프로젝트의 실제 투입량과 일정 데이터를 저장하고, 유사 프로젝트를 자동 매칭해 베이지안 업데이트 방식으로 사전 확률을 보정한다. 이 과정은 추정 초기 단계에서 전문가 판단에 의존하던 기존 방법론의 주관성을 크게 감소시킨다. 또한, 프로젝트 진행 중에 실제 진행 상황이 기록될 때마다 실시간으로 확률분포를 재조정함으로써 ‘예측 업데이트’를 가능하게 한다. 이는 프로젝트 관리자가 위험 초과 시점이나 일정 지연 가능성을 조기에 감지하고, 리소스 재배치나 범위 조정 등 대응 전략을 수립하도록 돕는다.
한계점으로는 입력 확률분포의 선정과 파라미터 추정이 여전히 전문가 판단에 의존한다는 점이다. 특히 신규 도메인이나 데이터가 부족한 경우, 분포 형태가 실제 변동성을 충분히 반영하지 못할 위험이 있다. 또한, 몬테카를로 시뮬레이션은 계산량이 많아 대규모 프로젝트에서는 실행 시간이 길어질 수 있다. 이를 해결하기 위해 샘플링 효율을 높이는 라틴 하이퍼큐브(LHS) 기법이나 메타모델(서로게이트 모델) 적용이 제안된다. 전반적으로 이 프레임워크는 불확실성 관리와 의사결정 지원 측면에서 실용적 가치를 제공하지만, 실제 현장 적용을 위해서는 도메인별 데이터 축적과 자동화된 파라미터 튜닝 메커니즘이 추가적으로 필요하다.
댓글 및 학술 토론
Loading comments...
의견 남기기
