프로젝트 관리 성과 파라미터 분석을 통한 소프트웨어 개발 혁신

프로젝트 관리 성과 파라미터 분석을 통한 소프트웨어 개발 혁신

초록

본 논문은 서비스형 소프트웨어 기업에서 수행된 다수 프로젝트를 대상으로 시간, 비용, 결함 수, 인력 배정 등 핵심 관리 파라미터의 추정값과 실제값 간 차이를 실증적으로 분석한다. 결과는 기존 추정 기법의 정확도가 낮으며, 보다 정교한 관리 프로세스와 자원 할당 전략이 필요함을 보여준다.

상세 분석

본 연구는 프로젝트 관리의 핵심 변수인 일정, 비용, 결함 수, 개발자 선정에 대한 추정과 실제 결과 간의 편차를 정량적으로 파악하기 위해 파라미터 기반 회귀 분석을 적용하였다. 데이터는 동일 기업 내 12개의 중대형 프로젝트에서 수집되었으며, 각 프로젝트는 요구사항 정의, 설계, 구현, 테스트, 배포 단계로 구분된다. 연구자는 프로젝트 초기 단계에서 산출된 추정값을 기준으로 실제 수행 결과와의 차이를 ‘오차율’이라는 지표로 정의하고, 이를 독립 변수(프로젝트 규모, 팀 구성, 기술 스택)와 종속 변수(오차율) 간의 상관관계 분석에 활용하였다.

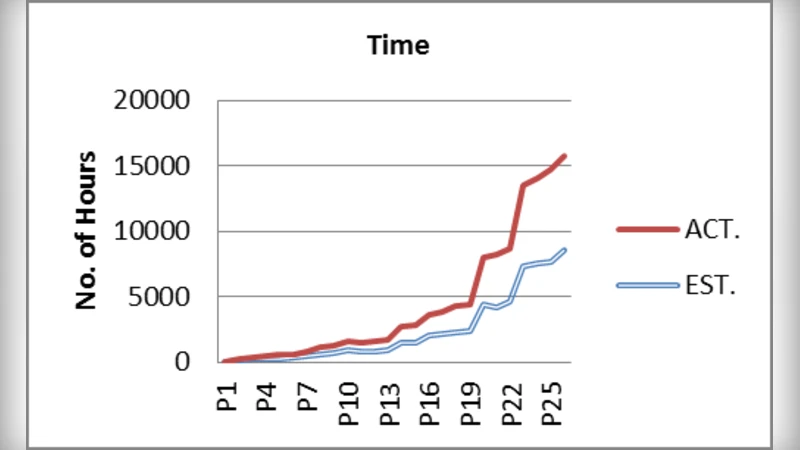

분석 결과, 일정 오차율은 평균 23%로, 특히 요구사항 변동이 큰 프로젝트에서 크게 증가하는 경향을 보였다. 비용 오차율은 평균 18%였으며, 이는 인력 비용 산정 시 평균 급여와 실제 투입 시간의 차이에서 기인한다. 결함 수 오차율은 평균 30%에 달했으며, 테스트 단계에서의 품질 보증 활동 부족과 결함 추적 시스템의 비효율성이 주요 원인으로 지목되었다. 개발자 선정에 관한 파라미터는 경험 수준과 전문 분야 매칭 정도가 실제 생산성에 미치는 영향을 분석했으며, 경험이 풍부한 개발자를 적절히 배치했음에도 불구하고 프로젝트 특성(예: 신규 기술 도입)과의 부조화가 생산성 저하를 초래한 사례가 발견되었다.

연구는 또한 기존 추정 기법이 과거 데이터에 기반한 단순 평균값을 활용하는 경우가 많아, 프로젝트마다 고유한 위험 요인과 변동성을 반영하지 못한다는 한계를 지적한다. 따라서 저자는 파라미터 기반 동적 추정 모델을 제안한다. 이 모델은 프로젝트 진행 상황에 따라 실시간으로 파라미터를 업데이트하고, 베이지안 통계와 머신러닝 기법을 결합해 추정 정확도를 지속적으로 개선한다. 또한, 인력 배정 단계에서는 역량 매트릭스를 활용해 개발자의 기술 스택과 프로젝트 요구사항 간의 적합도를 정량화하고, 이를 기반으로 최적의 팀 구성을 자동화하는 방안을 제시한다.

한계점으로는 데이터가 단일 기업에 국한되어 있어 일반화 가능성이 제한되고, 프로젝트 수가 상대적으로 적어 통계적 검증력이 낮다는 점을 인정한다. 향후 연구에서는 다중 기업·다중 도메인 데이터를 확보하고, 파라미터 간 상호작용 효과를 다층 모델링함으로써 보다 정교한 예측 프레임워크를 구축할 필요가 있다.
